Postęp prac – maj 2026 r.

Aktualny etap realizacji

W ramach realizacji zadania prowadzone są prace remontowe i modernizacyjne obejmujące roboty rozbiórkowe, instalacyjne, sanitarne, elektryczne oraz wykończeniowe. Zakres wykonanych robót obejmuje zarówno wnętrze budynku, jak i prace zewnętrzne związane z zabezpieczeniem oraz odwodnieniem obiektu.

Wykonane prace budowlane

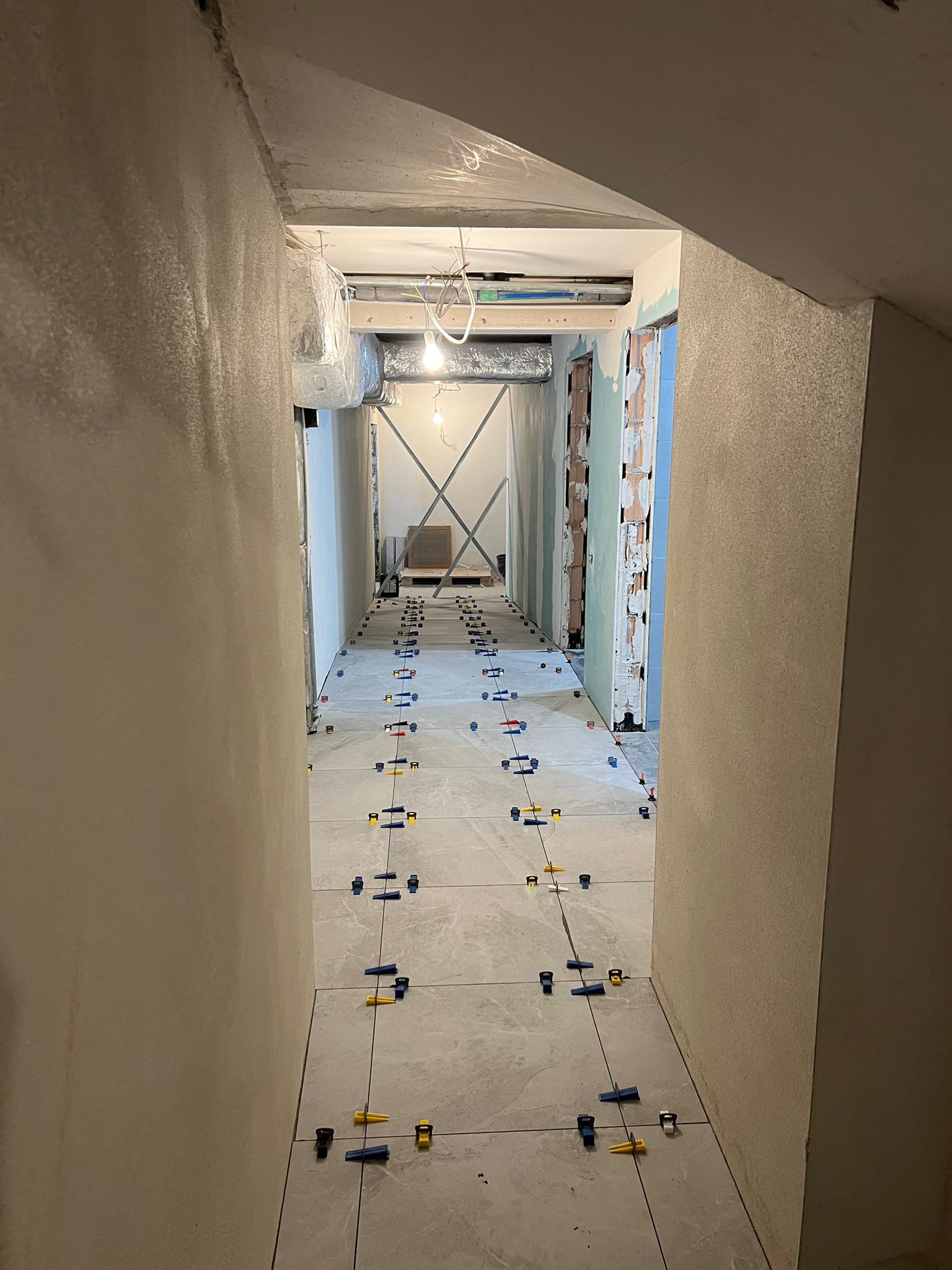

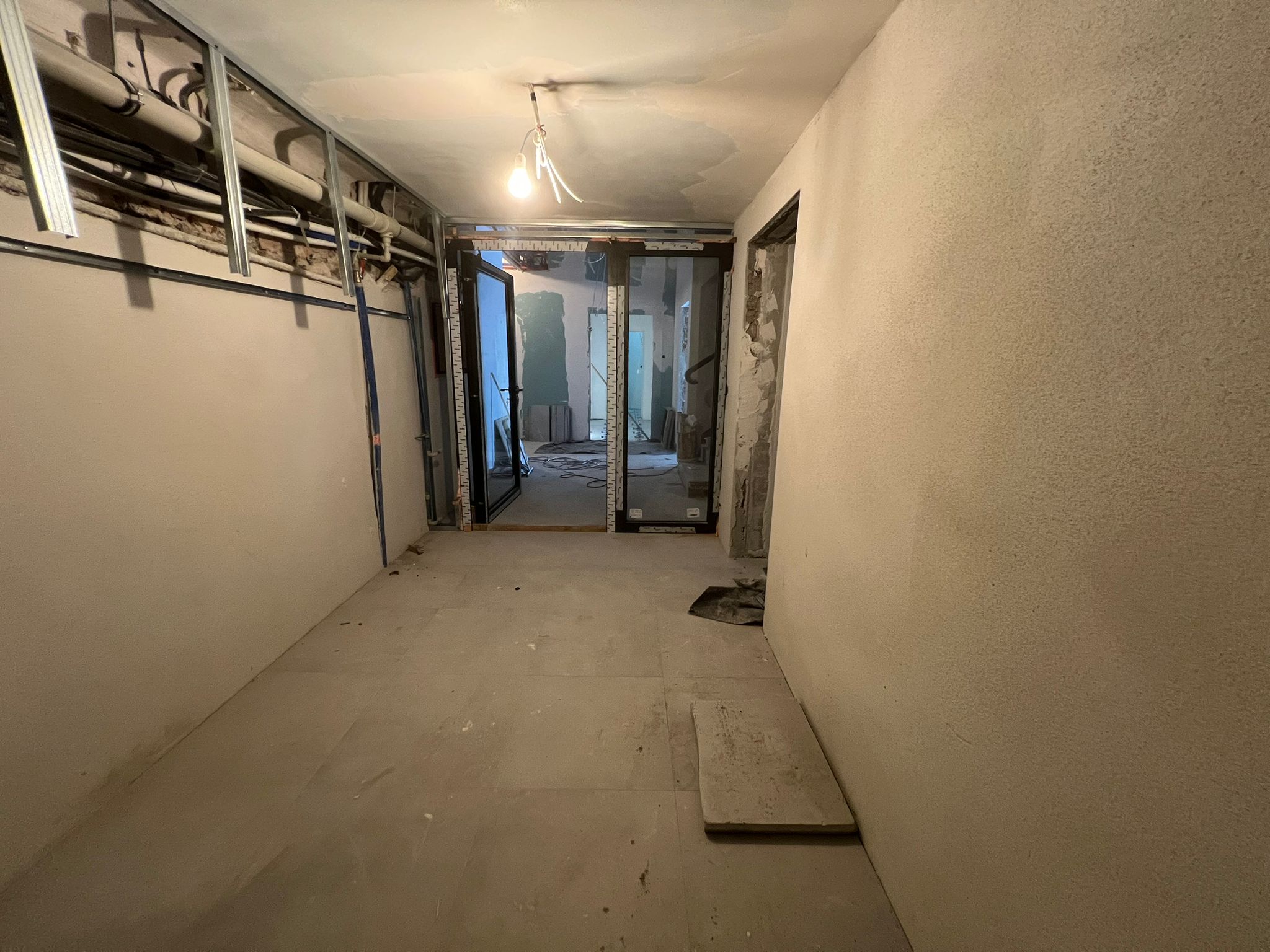

Zrealizowano roboty rozbiórkowe zgodnie z dokumentacją projektową. Wewnątrz budynku wykonano nowe tynki na ścianach, nowe ścianki działowe oraz okładziny z płytek na ścianach i podłogach.

Zakres robót ogólnobudowlanych
  • Wykonano roboty rozbiórkowe zgodnie z dokumentacją projektową
  • Wykonano nowe tynki na ścianach
  • Wykonano nowe ścianki działowe
  • Wykonano okładziny z płytek na ścianach oraz podłogach
  • Zamontowano naświetla na zewnątrz budynku

Instalacje i prace techniczne

Wykonano nową instalację wentylacyjną wraz z zabudową kanałów wentylacyjnych. Zrealizowano również roboty elektryczne, sanitarne, remont instalacji odgromowej oraz nową instalację hydrantową.

Zakres wykonanych instalacji
  • Wykonano nową instalację wentylacyjną
  • Zrealizowano zabudowy kanałów wentylacyjnych
  • Wykonano roboty elektryczne
  • Wykonano roboty sanitarne
  • Wykonano nową instalację hydrantową
  • Przeprowadzono remont instalacji odgromowej

Prace zewnętrzne i zabezpieczenie budynku

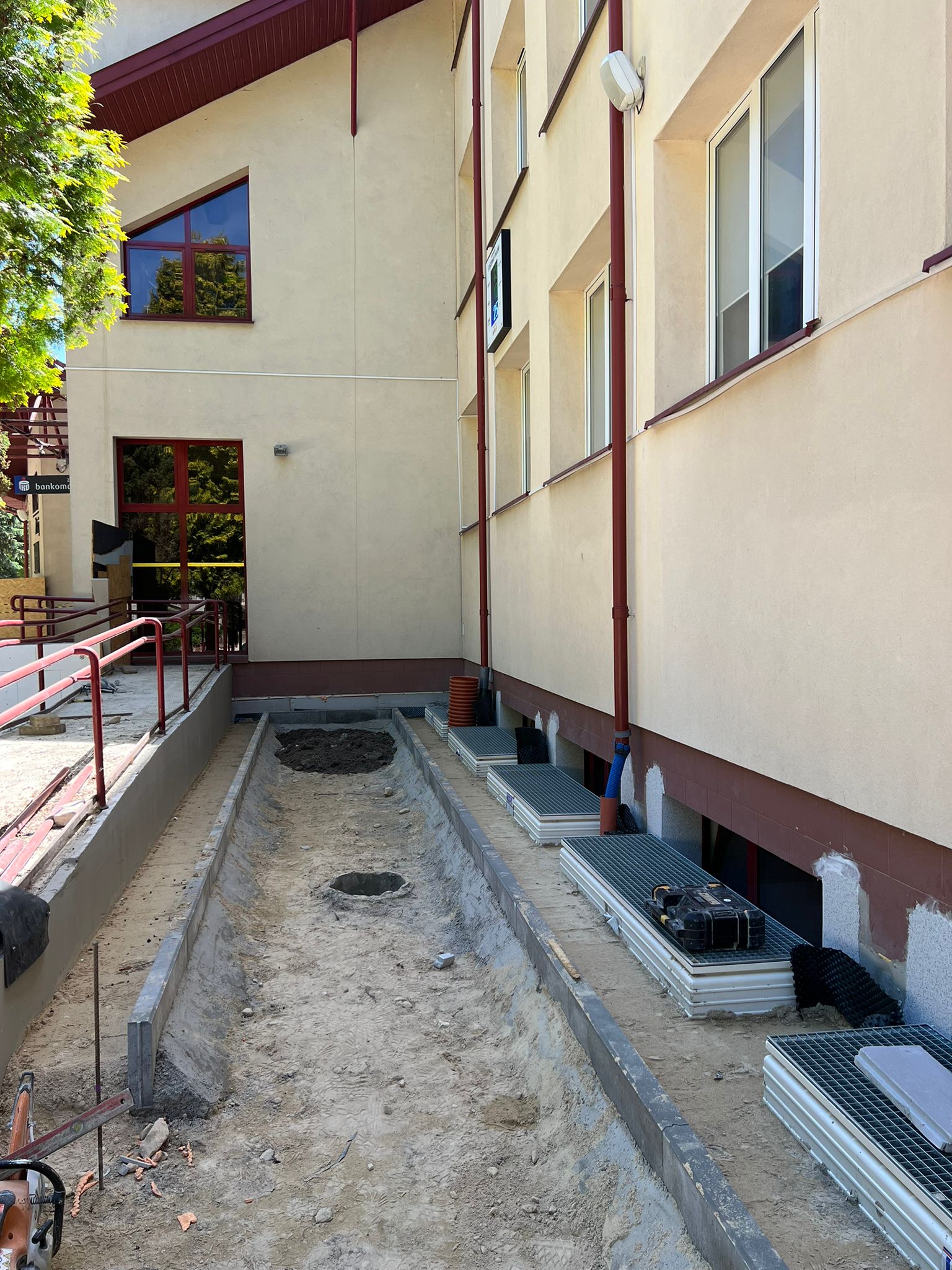

Na zewnątrz obiektu wykonano drenaż opaskowy oraz izolację ścian piwnicy. Prace te mają na celu poprawę zabezpieczenia budynku przed oddziaływaniem wilgoci oraz wód gruntowych.

Zakres prac przy budynku
  • Wykonano drenaż opaskowy
  • Wykonano izolację ścian piwnicy
  • Zamontowano naświetla zewnętrzne

Pozostały zakres robót

W kolejnych etapach przewidziano wykonanie prac wykończeniowych, montażowych oraz robót związanych z uporządkowaniem i wykończeniem przestrzeni zewnętrznych.

Prace przewidziane do wykonania
  • Malowanie ścian i sufitów
  • Biały montaż elementów sanitarnych i elektrycznych
  • Ułożenie kostki brukowej na całym obszarze
  • Wykonanie okładzin z płytek przed wejściem głównym
  • Przygotowanie studia nagrań
  • Wykonanie prac wykończeniowych na Auli, w tym renowacja parkietu

Stan realizacji

Roboty prowadzone są zgodnie z harmonogramem realizacji inwestycji oraz dokumentacją projektową. Wykonany zakres prac przygotowuje obiekt do kolejnych etapów robót wykończeniowych i montażowych.
